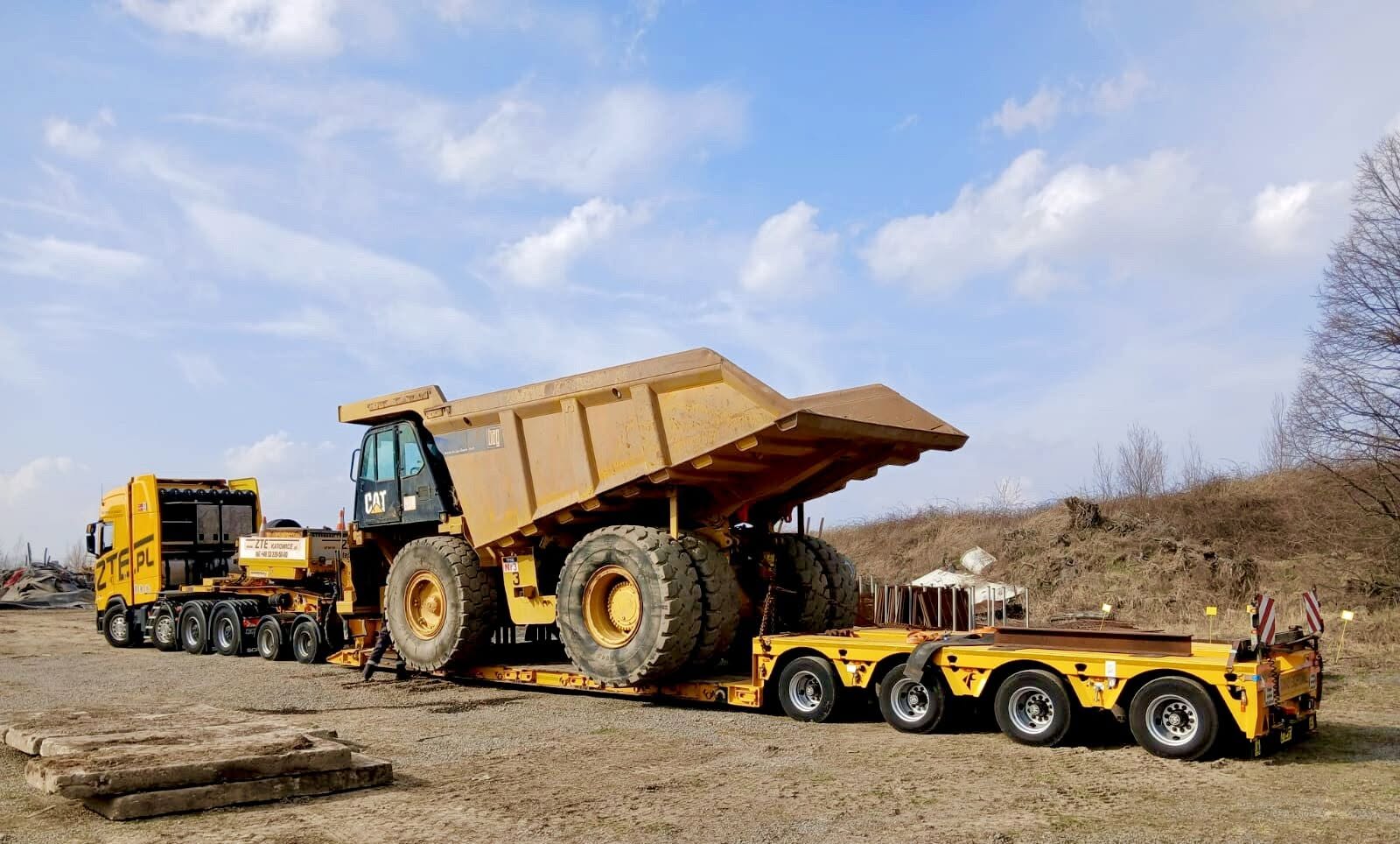

Jak zaplanować transport maszyn budowlanych na budowę?

Nieprawidłowo zaplanowany transport maszyn budowlanych potrafi zatrzymać inwestycję na wiele dni, a każdy dzień przestoju oznacza realne straty finansowe i ryzyko kar umownych. Wyznacznikiem sukcesu jest synchronizacja dostawy z harmonogramem budowy, właściwy dobór sprzętu transportowego oraz sprawne uzyskanie wymaganych zezwoleń. W artykule pokazujemy krok po kroku, jak zaplanować transport koparki, dźwigu, walca czy innej maszyny budowlanej, tak aby nie zakłócić pracy na placu budowy.

Transport maszyn budowlanych: synchronizacja, nie tylko logistyka

Sprzęt budowlany dostarczony za wcześnie zajmuje cenne miejsce na placu budowy, blokuje drogi dojazdowe i naraża inwestora na dodatkowe koszty postoju. Dostarczony za późno wstrzymuje cały harmonogram robót, generuje kary umowne i frustruje wszystkich uczestników procesu budowlanego. Transport maszyn budowlanych to zadanie, które musi być zsynchronizowane z harmonogramem inwestycji co do dnia, a niekiedy nawet co do godziny.

Koparki, ładowarki, dźwigi samojezdne czy rozkładarki do asfaltu: każda z tych maszyn to ładunek o szczególnych wymaganiach transportowych. Duża masa, niestandardowe gabaryty, konieczność zachowania odpowiedniego kąta pochylenia podczas jazdy czy wrażliwość na wstrząsy sprawiają, że transport ponadgabarytowy tego typu maszyn to nie kwestia wynajęcia pierwszej lepszej naczepy, lecz precyzyjnie zaplanowana operacja logistyczna.

Maszyny budowlane a transport: co decyduje o skali wyzwania?

Zanim przejdziemy do planowania, warto zrozumieć, dlaczego transport maszyn budowlanych wyróżnia się na tle innych przewozów ponadgabarytowych. Różnica nie polega wyłącznie na masie czy rozmiarach: to również kwestia specyfiki eksploatacyjnej tych urządzeń.

MaszynaMasa, wyzwania i naczepa

Koparka gąsienicowa

Typowa masa: 20–50 t

Wyzwanie transportowe: Gąsienice mogą uszkadzać nawierzchnię, konieczne są maty ochronne

Najczęściej stosowana naczepa: Niskopodwoziowa lub zagłębiana

Dźwig samojezdny

Typowa masa: 50–200 t

Wyzwanie transportowe: Często wymaga demontażu i transportu w częściach

Najczęściej stosowana naczepa: Naczepy modułowe

Walec drogowy

Typowa masa: 8–20 t

Wyzwanie transportowe: Niskie położenie środka ciężkości zwiększa ryzyko przewrócenia przy nieprawidłowym załadunku

Najczęściej stosowana naczepa: Niskopodwoziowa

Ładowarka kołowa

Typowa masa: 10–30 t

Wyzwanie transportowe: Duża szerokość łyżki często wymaga demontażu

Najczęściej stosowana naczepa: Niskopodwoziowa

Rozkładarka do asfaltu

Typowa masa: 15–30 t

Wyzwanie transportowe: Szerokość często przekracza normy, a układ hydrauliczny jest wrażliwy na wstrząsy

Najczęściej stosowana naczepa: Niskopodwoziowa lub platforma

Palownica

Typowa masa: 80–200 t

Wyzwanie transportowe: Transport w częściach z montażem na miejscu; wymaga dużego placu manewrowego

Najczęściej stosowana naczepa: Naczepy modułowe

Etapy planowania transportu maszyn budowlanych

Poniżej przedstawiamy trzy główne etapy, które decydują o tym, czy transport maszyny budowlanej przebiegnie bez zakłóceń dla inwestycji.

1. Analiza harmonogramu budowy i okna czasowego dostawy

Pierwszy krok to nie logistyka, lecz rozmowa z kierownikiem budowy lub planistą inwestycji. Kluczowe pytania to: kiedy maszyna jest potrzebna na placu budowy, jak długo będzie używana i kiedy będzie gotowa do odbioru? Precyzyjne okno czasowe pozwala zaplanować transport tak, aby maszyna dotarła wtedy, kiedy jest faktycznie potrzebna.

W praktyce najtrudniejszym scenariuszem jest dostarczenie dużego sprzętu na aktywny plac budowy, gdzie jednocześnie pracują inne maszyny, poruszają się pracownicy i trwają dostawy materiałów. Koordynacja wjazdu pojazdu ponadgabarytowego z bieżącym ruchem na terenie inwestycji wymaga wyznaczenia konkretnego okna czasowego, najczęściej we wczesnych godzinach rannych lub po zakończeniu zmiany. Dobrze dobrane narzędzia do planowania transportu ponadnormatywnego znacząco ułatwiają koordynację takiego okna czasowego z harmonogramem budowy.

2. Ocena stanu i przygotowanie maszyny do transportu

Przed załadunkiem maszyna musi zostać odpowiednio przygotowana. Zaniedbania na tym etapie są częstym źródłem problemów, zarówno podczas transportu, jak i w trakcie załadunku oraz rozładunku. Ważne jest przeprowadzenie działań takich jak:

3. Analiza trasy i dostępność terenu inwestycji

Nawet najlepiej przygotowana maszyna i idealnie dobrana naczepa nie pomogą, jeśli pojazd nie będzie mógł dojechać na miejsce, dlatego tak ważne jest przygotowanie poniższych elementów:

Jak dobrać właściwą naczepę do transportu maszyny budowlanej?

Wybór naczepy to jedna z najważniejszych decyzji w planowaniu transportu maszyny budowlanej. Zły dobór sprzętu może skończyć się uszkodzeniem maszyny, wypadkiem lub koniecznością wezwania zastępczego pojazdu. Poniżej opisujemy pięć typów naczep, które najczęściej sprawdzają się w transporcie sprzętu budowlanego.

Naczepa niskopodwoziowa

Naczepa niskopodwoziowa sprawdza się przy maszynach o masie do około 50 t i wysokości po załadunku wynoszącej ok. 3,5 m. Jej największą zaletą jest niski punkt załadunku, który ułatwia wjazd maszyny własnym napędem. Ograniczeniem pozostaje nośność przy bardzo dużych maszynach.

Naczepa niskopodwoziowa wysokotonażowa

Do maszyn o masie 50–150 t lepiej sprawdzi się naczepa niskopodwoziowa wysokotonażowa. Oferuje wysoką nośność i stabilność podczas jazdy, choć przygotowanie takiego zestawu zajmuje więcej czasu.

Naczepa zagłębiana

Naczepy zagłębiane umożliwiają transport wysokich maszyn lub maszyn z wysoką kabiną bez konieczności ich rozbiórki. Ich ograniczeniem jest węższy zakres nośności w porównaniu z innymi rozwiązaniami.

Naczepa modułowa

Przy maszynach i konstrukcjach powyżej 100 t, takich jak duże dźwigi samojezdne czy palownice, stosuje się naczepy modułowe. Ich nośność jest praktycznie nieograniczona, a załadunek bardzo precyzyjny, jednak wiąże się to z wyższym kosztem i dłuższym czasem montażu zestawu. Różnice między naczepami modułowymi a niskopodwoziowymi szerzej opisujemy w artykule o nowoczesnej flocie do zadań specjalnych.

Platforma niskopodwoziowa rozciągana

Do maszyn dłuższych niż 12 m, na przykład z wysięgnikami, dobrze sprawdza się platforma niskopodwoziowa rozciągana. Jej zaletą jest możliwość rozszerzenia długości platformy, choć takie rozwiązanie zwykle wymaga dodatkowych zezwoleń.

Harmonogram dostawy a harmonogram budowy: jak je zsynchronizować?

Synchronizacja to słowo klucz w transporcie maszyn budowlanych. Przewoźnik, kierownik budowy i osoba odpowiedzialna za sprzęt muszą działać w oparciu o ten sam plan, z marginesem na nieprzewidziane zdarzenia.

DziałanieTermin i odpowiedzialność

Ustalenie okna czasowego dostawy z kierownikiem budowy

Czas przed dostawą: 4–8 tygodni

Odpowiedzialny: Kierownik budowy / logistyk

Przygotowanie maszyny (demontaż, oczyszczenie, zabezpieczenie)

Czas przed dostawą: 2–5 dni

Odpowiedzialny: Operator / serwis maszyny

Złożenie wniosku o zezwolenie na przejazd pojazdu nienormatywnego

Czas przed dostawą: 3–14 dni roboczych*

Odpowiedzialny: Przewoźnik

Weryfikacja trasy i dojazdu na teren inwestycji

Czas przed dostawą: 1–2 tygodnie

Odpowiedzialny: Przewoźnik / kierownik budowy

Przygotowanie placu rozładunku (utwardzenie, zwolnienie przestrzeni)

Czas przed dostawą: 1–3 dni

Odpowiedzialny: Kierownik budowy

Potwierdzenie dostawy i koordynacja wyjazdu

Czas przed dostawą: 24–48 godzin przed

Odpowiedzialny: Przewoźnik + kierownik budowy

Realizacja transportu i rozładunek

Czas przed dostawą: Zgodnie z harmonogramem

Odpowiedzialny: Kierowca + operator maszyny

* * Zgodnie z rozporządzeniem w sprawie zezwoleń na przejazd pojazdów nienormatywnych, zezwolenia kategorii I–IV wydawane są w terminie 3 dni roboczych, a kategorii V w terminie 14 dni roboczych, wydłużanym do 30 dni, gdy trasa wymaga przystosowania infrastruktury drogowej. Warto doliczyć rezerwę czasową na ewentualne uzupełnienie wniosku.

Typowe błędy, które paraliżują plac budowy

Doświadczenie w transporcie maszyn budowlanych pokazuje, że większość problemów wynika nie z trudności technicznych, lecz z braków organizacyjnych. Podobny katalog pomyłek, niezależnie od rodzaju ładunku, opisujemy też w artykule 5 najczęstszych błędów przy zamawianiu transportu ponadnormatywnego. Oto błędy, które najczęściej prowadzą do opóźnień i niepotrzebnych kosztów przy transporcie maszyn budowlanych:

Błąd 1: Zbyt późne zamówienie transportu

Transport ciężkich maszyn wymaga specjalistycznego sprzętu, który jest rezerwowany z wyprzedzeniem. Zamówienie z dnia na dzień grozi brakiem dostępności właściwej naczepy lub koniecznością wyboru tańszego, ale mniej odpowiedniego sprzętu.

Błąd 2: Brak weryfikacji dojazdu na teren inwestycji

Pojazd, który nie może wjechać na plac budowy ze względu na zbyt małą nośność drogi dojazdowej lub zbyt niski wiadukt nad drogą dostępu, to realna sytuacja. Weryfikacja trasy to obowiązek, który nigdy nie powinien być pomijany.

Błąd 3: Nieprzygotowana maszyna do załadunku

Załadowanie maszyny z pełnym zbiornikiem paliwa, niezdemontowanym wysięgnikiem lub niezabezpieczonymi częściami ruchomymi może zakończyć się odmową ze strony kierowcy, uszkodzeniem sprzętu lub wypadkiem podczas załadunku.

Błąd 4: Brak koordynacji z planami budowy

Maszyna dostarczona w szczycie aktywności na budowie, gdy plac jest zajęty innymi pojazdami i pracownikami, może dosłownie nie mieć gdzie stanąć. Brak wyznaczonego okna czasowego dla transportu ponadgabarytowego na terenie inwestycji to częsty, ale łatwy do uniknięcia błąd organizacyjny.

Błąd 5: Niedoszacowanie czasu na zezwolenia

Przy maszynach, które po załadunku przekraczają normy szerokości, wysokości lub masy, wymagane jest zezwolenie na przejazd pojazdu nienormatywnego. W zależności od kategorii jego wydanie trwa od 3 do 14 dni roboczych, a w wyjątkowych przypadkach nawet do 30 dni. Wniosek złożony zbyt późno blokuje cały transport, dlatego warto wcześniej sprawdzić, kto wydaje zezwolenie na transport ponadgabarytowy w konkretnym przypadku.

Zalety i ryzyka związane z organizacją transportu maszyn budowlanych

Sposób zorganizowania transportu przekłada się bezpośrednio na koszty i terminowość inwestycji. Poniżej zestawiamy korzyści płynące z dobrego planowania z ryzykami, jakie niesie ze sobą jego brak.

Zalety dobrze zorganizowanej dostawy

Ryzyka wynikające ze złej organizacji transportu

Dlaczego warto powierzyć transport maszyn budowlanych profesjonalistom?

Transport maszyn budowlanych to znacznie więcej niż znalezienie wolnej naczepy i wydanie dyspozycji kierowcy. To precyzyjnie zaplanowana operacja, która musi być wbudowana w harmonogram całej inwestycji, z uwzględnieniem etapów budowy, dostępności terenu, wymagań formalnych i gotowości samej maszyny do transportu.

Kluczem do sukcesu jest wczesne planowanie, ścisła współpraca między logistykiem a kierownikiem budowy oraz doświadczony przewoźnik, który zna specyfikę transportu ciężkich maszyn i potrafi elastycznie reagować na zmiany harmonogramu. Każdy pominięty krok, od weryfikacji dojazdu po uzyskanie zezwolenia, może skutkować opóźnieniem, które zablokuje całą inwestycję.

W transporcie maszyn budowlanych nie ma miejsca na improwizację. Jest za to dużo miejsca na profesjonalizm, planowanie i partnerstwo z doświadczonym operatorem logistycznym.

Planujesz transport maszyn budowlanych na teren inwestycji? Skontaktuj się z naszym zespołem: zajmiemy się całym procesem, od analizy trasy po koordynację dostawy z harmonogramem budowy.


Źródła prawne

Materiał opracowano z pomocą Claude.

już 36 lat

Historia

Historia 20142015 r.

Spółka ZTE w chwili obecnej posiada 62 ciągniki i 67 naczep do przewozu nietypowych ładunków.


Historia 20092009 r.

Nawiązanie bliższej współpracy z wiodącym producentem specjalistycznych naczep firmą Faymonville.


Historia 20052005 r.

Pierwszy certyfikat BVQi Systemu Zarządzania wg normy ISO 9001:2000.


Historia 20001998-2005 r.

Okres zakupów nowego sprzętu i ugruntowanie pozycji na rynku usług transportu ponadgabarytowego.


Historia 19981998 r.

Zakup nieruchomości po byłej kopalni "Michał" w Siemianowicach Śląskich i poddanie jej rewitalizacji.


Historia 19961996 r.

Zakup spółki ZTE Katowice i przyłączenie jej do spółki Gola. Od tego momentu firma zmienia nazwę z Gola na ZTE Katowice Sp. z o.o.


Historia 19901990 r.

Początek działalności na rynku przewozów ponadgabarytowych pod spółką GOLA Sp. z o.o.

Zapytaj o ofertę
